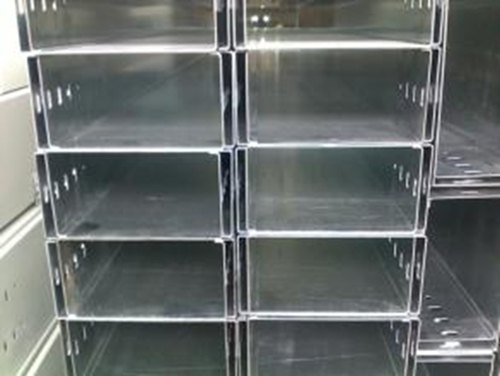

1、立柱焊接在垫板上。焊接前要根据土建所给标高确定安装高度及立柱长度。
2、将制作好的垫板按大跨距电缆桥架走向确定好安装位置,安装时同一排垫板的偏差尽量缩小,防止确定好立柱安装位置后不能焊接在垫板内。
3、垫板的固定方式根据桥架的大小、层数(即重量)确定,一般为四角固定。当桥架较轻时也可两点固定,但定要达到足够的强度。
4、根据土建所给标高,确定两端立柱焊接位置,立柱焊接在垫板上,焊接前使用水平尺进行检测以保证立柱垂直度。
5、在两端立柱上下各拉一根细线,用于确定中间立柱焊接位置。
6、中间立柱焊接前,用水平尺对相邻的两个侧面进行检测,防止左右及前后倾斜。
7、立柱与垫板焊接时,要对立柱的内外两侧施焊,焊缝均匀饱满。焊接时一般外侧满焊,内侧分段焊接,槽钢拐角处,两侧各留10mm不焊接。
注:
1、电缆桥架的立柱或支架与预埋件或钢结构焊接固定时,应对固定点两侧焊接,焊缝饱满,在焊缝处做防腐处理;采用膨胀螺栓固定时,选用的螺栓要适配,连接紧固,防松零件齐全,禁止电缆桥架的立柱采用膨胀螺栓固定在砖墙上。
2、立柱的安装不得有明显的倾斜,其垂直偏差不得大于其长度的2‰。
3、当设计无要求时,电缆桥架生产厂家水平安装支架间距为1.5-3米,垂直安装的支架间距不大于2m,且在同一区域内支架的间距应保持一致,其偏差不得大于100mm。
4、遇下列情况增加立柱:(1)水平转弯之前、后约300~50mm处及其转弯的中间。(2)标高有明显变化之处的前、后约300mm。(3)过伸缩缝的前、后约300mm处。
